Установка физических % реализации в MS Project Server

2020-05-20 19:59:50

Oberemok&Co

oberemokii@gmail.com

Видео материала "Установка физических % реализации в MS Project Server"

Как устанавливать физических процент реализации задачи в MS Project Server

2020-05-20 19:59:50

Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.


Содержание:

  1. Установка физического процента реализации задачи в MS Project Server
  2. Отклонение между процентами реализации по длительности и процентом по объемами в MS Project Server

Установка физического процента реализации задачи в MS Project Server

Для фиксации объемов реализации задач проекта программный продукт MS Project Server имеет столбец «Физический % процент», но устанавливать значение в этот столбец можно только в программном продукте MS Project Pro. Значение этого столбца влияет только на столбы расчета освоенного объема. Для ввода значений процента реализации задач проекта по объемам необходимо добавить корпоративный столбец «% по объемам». Для этого необходимо:

  1. Перейти в пункт меню «Параметры сервера» в блоке «Корпоративные данные» в нем выберем пункт «Корпоративные настраиваемые поля и таблицы подстановки»
  2. В открывшемся окне создадим новый столбец с названием «% по объемам»
  3. Выберем объект «Задача» тип значений «Число».
  4. Остальные параметры оставляем без изменений.

Установка физического процента реализации задачи в MS Project Server


Отклонение между процентами реализации по длительности и процентом по объемами в MS Project Server

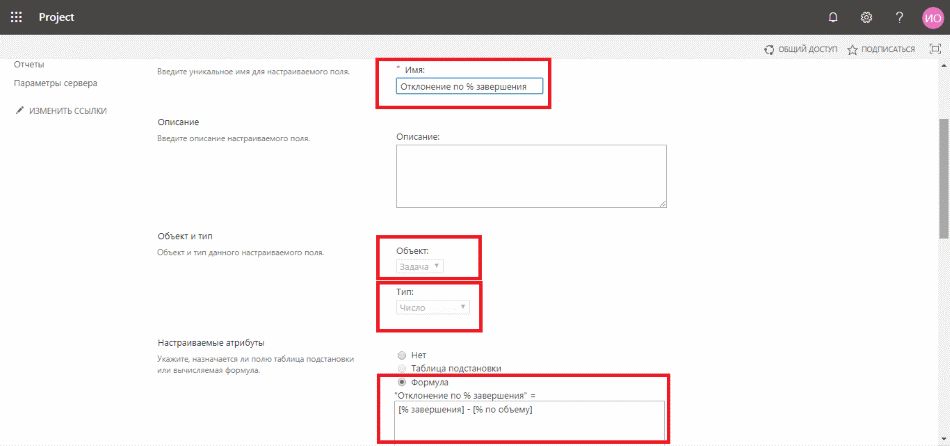

Для проведения анализа отклонение между процентом реализации задачи по длительности и процентом выполнения по объемам введем пользовательский столбец «Отклонение по % завершения». Для этого:

  1. Перейти в пункт меню «Параметры сервера» в блоке «Корпоративные данные» в нем выберем пункт «Корпоративные настраиваемые поля и таблицы подстановки»
  2. В открывшемся окне создадим новый столбец с названием «% по объемам»
  3. Выберем объект «Задача» тип значений «Число».
  4. Остальные параметры оставляем без изменений.

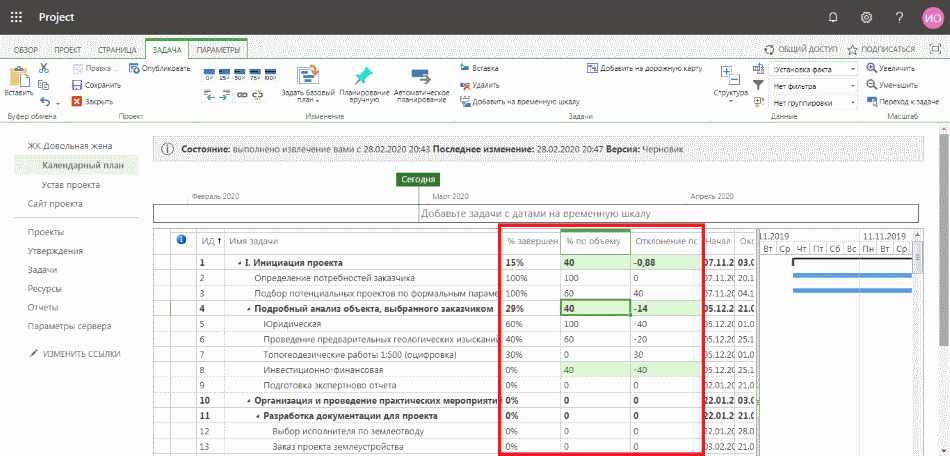

  5. Добавляем формулу для расчета значений столбца: [% завершения]-[ % по объемам]
  6. Для суммарных строк проекта выберем сведения «Среднее по подуровню 1»

Отклонение между процентами реализации по длительности и процентом по объемами в MS Project Server

Присоединяйтесь к сообществу проектных менеджеров в телеграмм канале "Управление проектами с MS Project" https://t.me/msprojectonline Задать вопросы можно перейдя по ссылке.


Вас могут заинтересовать следующие материалы

Разработка иерархической структуры плана-графика проекта в MS Project.
02.11.2025
24528

Структура WBS (СДР) проекта в MS Project

Создание и описание задач проекта, указание календарей и длительности в MS Project
02.11.2025
20895

Описание задач проекта в MS Project Pro

Создание и описание задач проекта и длительности в MS Project Server
02.09.2023
3101

Описание задач проекта в MS Project Server


Тесты материала "Установка физических % реализации в MS Project Server"

Установливается ли физицеский % реализации для сумарных задач в MS Project Server?

Да для всех уровней суммарных задач
Только для суммарных задач второго уровня
Нет не устанавливается
Только для суммарных задач первого уровня
Только для суммарных задач третьего уровня

Присоединяйтесь: #studyoberemokii #pmway
