Метод трендов при формировании отчетности

2026-04-06 22:09:52

Oberemok&Co

oberemokii@gmail.com

У данного материала нет видео

Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.


Содержание:

  1. Метод трендов. Длительность.
  2. Распределение резервов по периодам реализации.
  3. Метод трендов. Анализ проекта.

Метод трендов. Длительность

Метод анализа трендов в управлении расписанием является одним из наиболее эффективных инструментов предиктивной (предсказательной) аналитики. В отличие от простой фиксации отклонений на текущую дату, этот метод позволяет заглянуть в будущее проекта, опираясь на динамику прошлого.

График методов трендов по длительности показывает количество резервов времени, потраченных в процессе реализации проекта. Это визуальное представление того, как «тает» временной буфер проекта по мере прохождения его жизненного цикла. Основная задача данного графика — не просто констатация факта задержки, а выявление закономерностей.

Оценивая тенденцию изменения длительности, определяется, насколько эффективны методы управления проектами в рамках управления сроками. Если линия тренда стремительно падает вниз, это сигнализирует о том, что принятые методы планирования или исполнения задач не соответствуют реальности, и проект рискует выйти за рамки директивных сроков.

Построение графика:

  • По горизонтали откладывается время реализации проекта (календарные периоды: недели, месяцы или контрольные точки).
  • По вертикали откладываются резервы времени проекта (в днях или часах).

Анализируя угол наклона линии тренда, руководитель проекта может заранее предсказать дату полного исчерпания резервов и принять корректирующие меры до того, как наступит критическое опоздание.

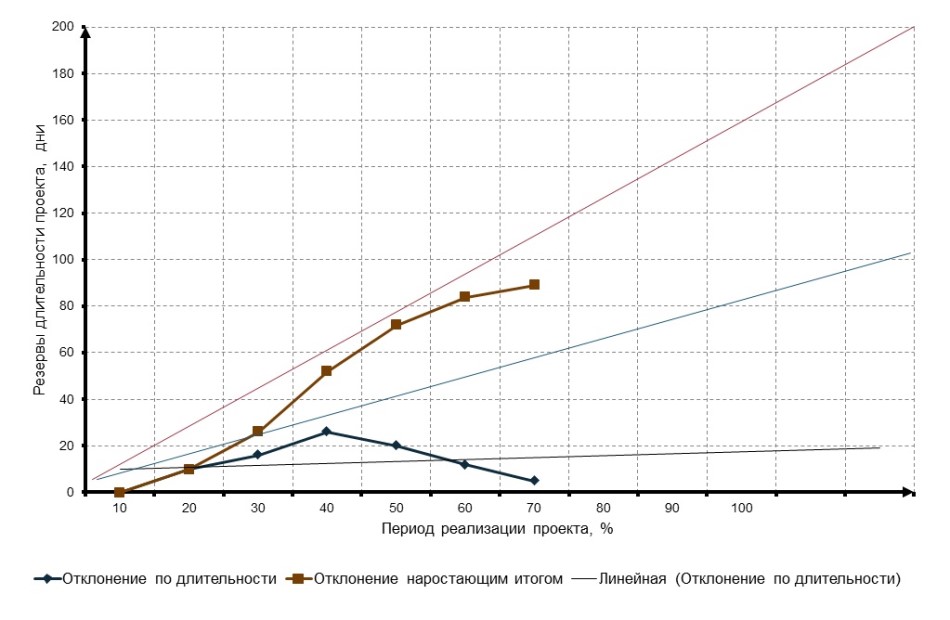

метод трендов длительность




Распределение резервов по периодам реализации

Одной из главных проблем в управлении проектами является «закон Паркинсона», согласно которому работа заполняет всё время, отпущенное на неё. Если предоставить команде весь объем временных и финансовых резервов в самом начале, существует высокий риск их нецелевого или преждевременного исчерпания на ранних этапах.

Чтобы дать проектным менеджерам возможность обращаться к резервам проекта и при этом иметь жесткий контроль за их использованием, предлагается предоставлять резервы частями. Это метод «порционного» или фазового распределения буферов.

Механика распределения:

  • Резервы выделяются в зависимости от необходимого объема для конкретного этапа или пакета работ.
  • Каждый период реализации (спринт, фаза, этап) получает свой микро-резерв.
  • Доступ к следующей части резерва открывается только после обоснования необходимости и прохождения контрольной точки (milestone).

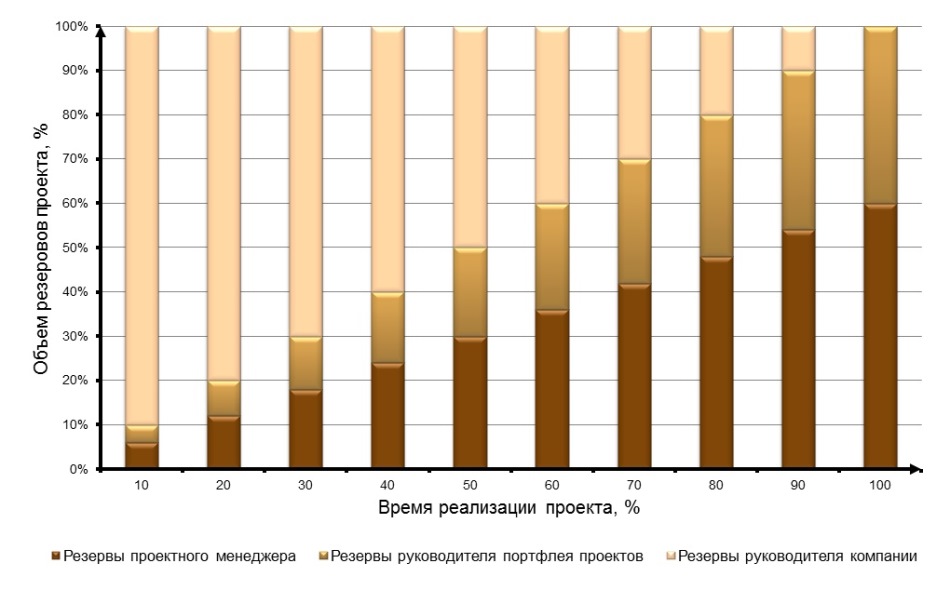

Такой подход дисциплинирует команду и позволяет сохранить «страховой капитал» для наиболее рискованных этапов, которые, как правило, приходятся на финал проекта (пусконаладка, интеграция, сдача заказчику). Это превращает резерв из «общего котла» в стратегический ресурс, использование которого жестко лимитировано во времени.

Распределение резервов по периодам реализации




Метод трендов. Анализ проекта

Комплексный анализ проекта требует сопоставления различных типов ресурсов. Недостаточно следить только за временем или только за деньгами, так как они тесно взаимосвязаны (например, сокращение сроков часто ведет к увеличению затрат).

График методов трендов по проекту отображает интегральные показатели использования финансовых и временных резервов проекта. Это «панель приборов» для высшего руководства и проектного офиса (PMO). Оценивая тенденцию изменения показателей, делаются выводы, насколько эффективны методы управления для данного конкретного проекта и применимы ли они в текущих условиях.

Техническая реализация анализа:

  • • По горизонтали откладывается время реализации проекта.
  • • По вертикали откладываются резервы проекта в процентном отношении.

Почему важно использовать проценты?

Выражение использования резервов в процентах позволит соизмерить их использование между собой. Сложно сравнивать «10 дней задержки» и «1 миллион рублей перерасхода». Однако, если мы видим на графике, что потрачено 30% временного резерва и уже 70% финансового, становится очевидным дисбаланс.

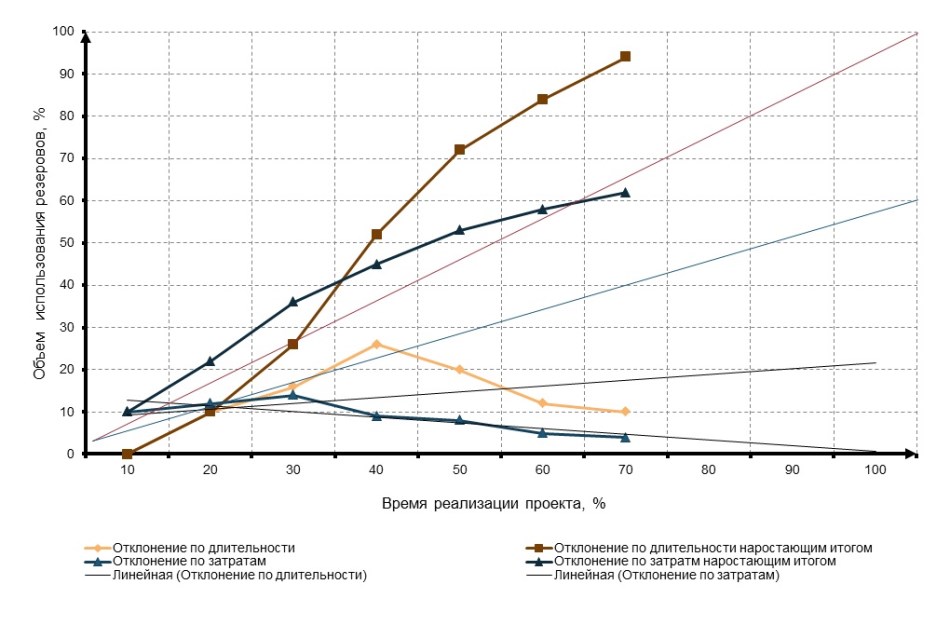

Метод трендов. Анализ проекта

Интерпретация трендов:

  1. Параллельные тренды: Если потребление времени и денег идет равномерно и совпадает с процентом завершения работ, методы управления адекватны.
  2. Пересекающиеся тренды (Ножницы): Если финансовый резерв тратится быстрее временного, проект страдает от низкой рентабельности или скрытых издержек.
  3. Горизонтальный тренд: Означает, что проект идет строго по плану, не обращаясь к резервам, что может свидетельствовать либо об идеальном управлении, либо о чрезмерно «раздутых» планах при инициации.

Использование метода трендов позволяет перейти от реактивного управления («тушение пожаров») к проактивному, когда управленческие решения принимаются на основе математически обоснованных прогнозов, а не интуиции. Это минимизирует риски провала проекта и повышает доверие со стороны инвесторов и заказчиков.

Присоединяйтесь к сообществу проектных менеджеров в телеграмм канале "Управление проектами с MS Project" https://t.me/msprojectonline Задать вопросы можно перейдя по ссылке.


Вас могут заинтересовать следующие материалы

Формирование отчетов по реализации проекта. Настройка всех типов отчетов в MS Project .
02.11.2025
20383

Печать проекта в MS Project

Работа с перечнем задач в MS SharePoint
20.07.2024
3217

Перечень задач в MS SharePoint

Работа с документами в библиотеках документов в MS Project Server
20.07.2024
4328

Библиотека документов проектов MS SharePoint


Тесты материала "Метод трендов при формировании отчетности"

На какие зоны разделены диаграммы трендов при оценке эффективности реализации проекта?

Зона высшего руководства, зона руководителя проекта, менеджера по затратам
Зона высшего руководства, зона куратора, зона руководителя проекта, менеджера по затратам
Зона высшего руководства, зона куратора
Зона куратора, зона руководителя проекта, менеджера по затратам
Зона высшего руководства, зона куратора, зона руководителя проекта

Возможно ли на одном графике оценки трендов оценивать и длительности и затраты проекта?

Нет, не возможно из-за различной размерности
В зависимости от типа проекта
В зависимости от структуры декомпозиции работ проекта
В зависимости от наличия подрядных организаций
Да, возможно

Возможно ли на одном графике оценки трендов анализировать несколько проектов?

Нет, не возможно из-за различной размерности
В зависимости от структуры декомпозиции работ проекта
В зависимости от наличия подрядных организаций
В зависимости от типа проекта
Да, возможно

Что должен сделать руководитель, в случае если его проект использовал резервы по длительности проекта и попал в зону контроля высшего руководства?

Написать объяснительную записку о причинах перерасхода резервов, доложить куратору, и пересохранить базовый план
Ничего, план-график проекта должен нормализоваться сам в течении месяца
Доложить куратору и пересохранить базовый план
Максимально оптимизировать проект и предоставить на согласование руководству обновленный план-график проекта на переутверждение
Пересохранить базовый план проекта

Что должен сделать руководитель в случае если его проект использовал резервы по затратам проекта и попал в зону контроля высшего руководства?

Доложить куратору и пересохранить базовый план
Пересохранить базовый план проекта
Ничего, план-график проекта должен нормализоваться сам в течении месяца
Написать объяснительную записку о причинах перерасхода резервов, доложить куратору, и пересохранить базовый план
Максимально оптимизировать проект и предоставить на согласование руководству обновленный план-график проекта на переутверждение

Присоединяйтесь: #studyoberemokii #pmway
