Планирование затратных ресурсов в MS Project Pro
Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.
Содержание:
Планирование затратных ресурсов в MS Project Pro
После описания затратных ресурсов в плане-графике проводится планирование их использования на задачах проекта. Назначить затратные ресурсы Вы можете на всех задачах за исключением суммарной задачи проекта.
Для назначения затратных ресурсов в MS Project Pro необходимо:

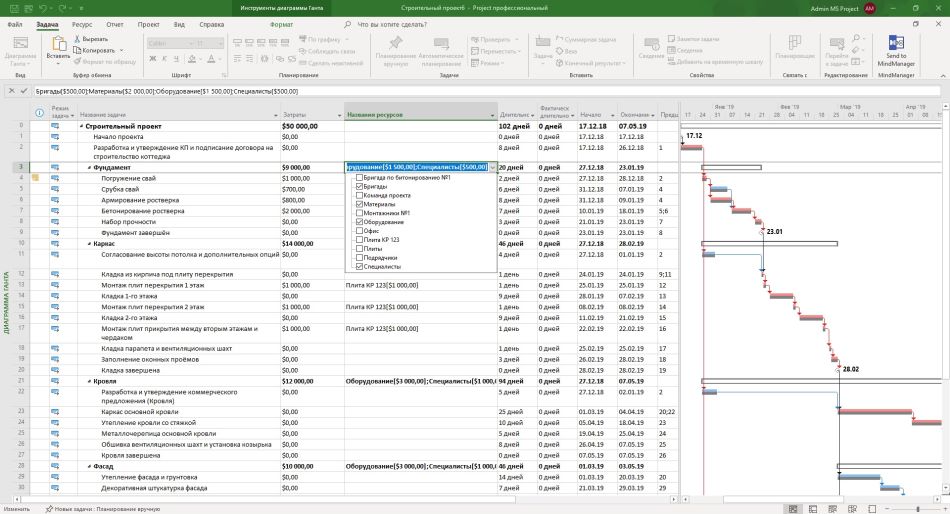

- В представлении "Диаграмма Ганта" добавьте столбец "Название ресурсов".
- В столбце "Название ресурсов" укажите для каждой задачи необходимы ресурсы. Вы можете добавлять несколько ресурсов как на простые так и на суммарные задачи.
- После указания ресурсов, выделите ресурсы и нажмите кнопку "Сведения" пункте меню "Задача". В открывшемся окне на закладке "Ресурсы" укажите затраты в столбце "Затраты".
После указания затрат использования ресурсов система может подсчитать общие затраты проекта.

Для уточнения использование затратных ресурсов необходимо:

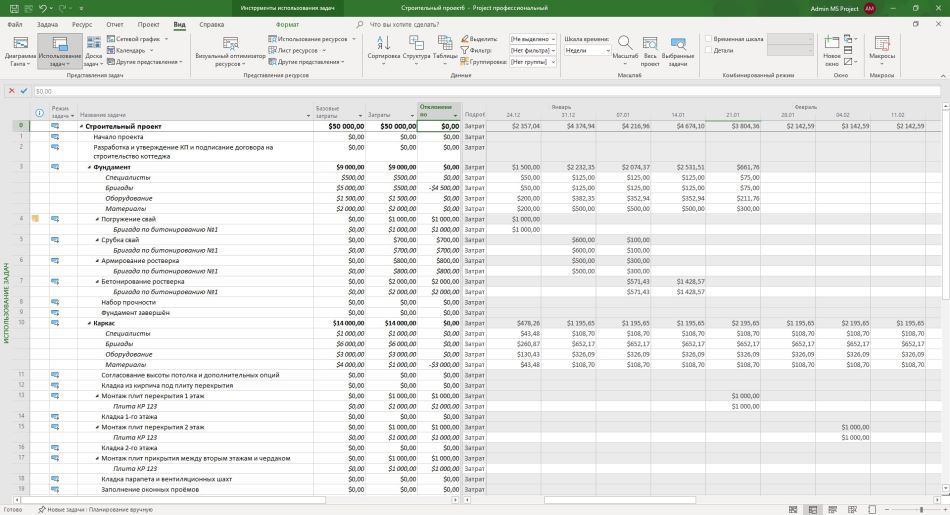

- Перейти на представление "Использование задач".
- Выберите в столбцы правой части в пункте меню "Формат". Выберите поле "Затраты".
- В пункте меню "Вид" в блоке "Шкала времени" укажите временной период.
- В зависимости от выбранного периода времени будет выведены суммы затрат. Затраты распределены по периодам реализации задач.
- В полях назначения ресурсов Вы можете менять суммы затрат на ресурсы как в общем на задачу так и за каждый период.
Детальное планирование ресурсов в рамках задач по периодам позволит более точно спланировать затраты проекта в разрезе каждого периода.
