Управление затратами проекта при условии что ресурсы описаны как материальные в MS Project Pro

2023-05-17 17:21:54

Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.


Содержание:

  1. Установка факта затрат по ресурсам что описаны как материальные в MS Project Pro
  2. Мониторинг затратных ресурсов описанных как материальные в MS Project Pro

Установка факта затрат по ресурсам что описаны как материальные в MS Project Pro

Спланировав затраты ресурсов как материальные ресурсы Вы можете устанавливать факт затрат в проекте.

Для установки факта затрат в проекта:

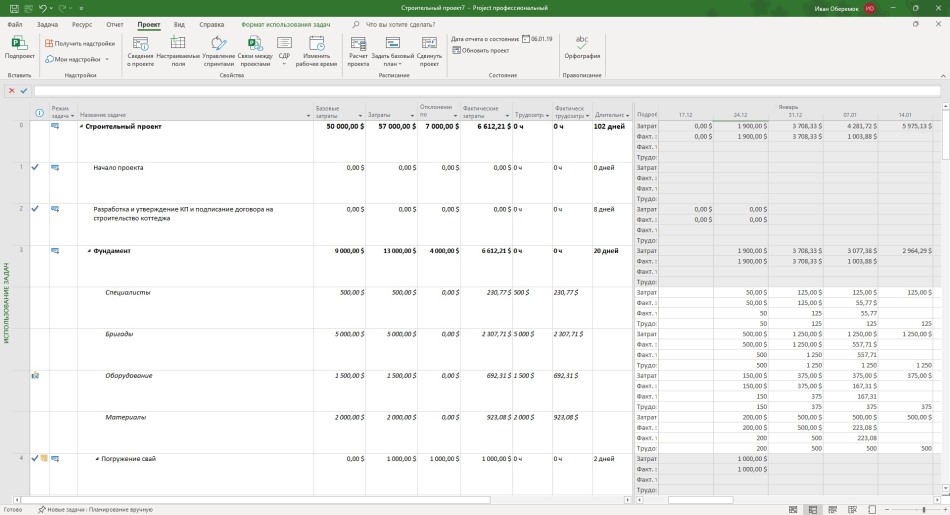

  1. Перейдите в представление "Диаграмма Ганта" и установите факт выполнения задач проекта.
  2. Перейдите на представление "Назначение задач" и скорректируйте фактически затраты.
  3. Итоговые затраты на задаче Вы можете в столбце "Фактические трудозатраты" для назначений ресурсов.
  4. Скорректировать затраты за период можно в правой части экрана в строке "Фактические трудозатраты". Период можно установить в пункте меню "Вид" в блоке "Масштаб времени".

Описание затратных ресурсов как материальные в MS Project Pro


Мониторинг затратных ресурсов описанных как материальные в MS Project Pro

Для мониторинга затрат в рамках ресурсов необходимо:

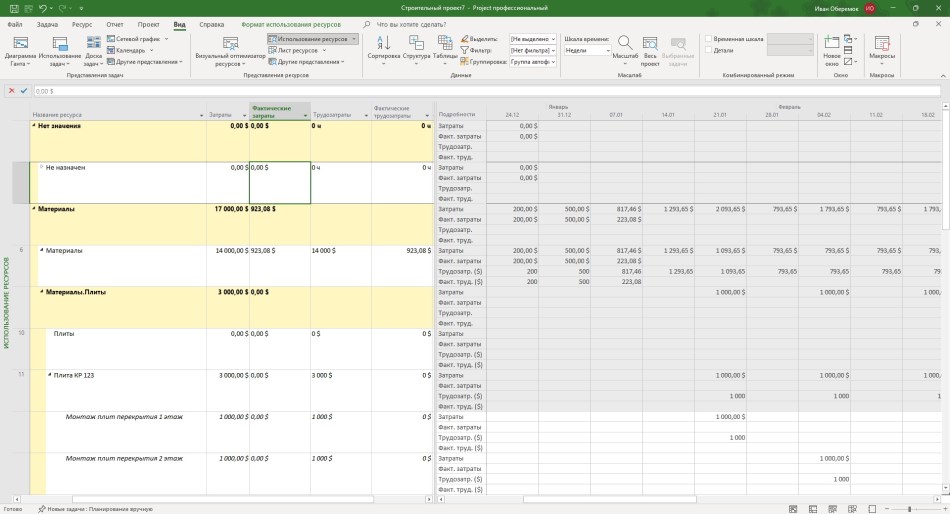

  1. Перейти на представление «Использование ресурсов».
  2. Установите столбцы "Затраты", "Фактические затраты", "Трудозатраты" и "Фактические трудозатраты".
  3. Вы также можете устанавливать факт по затрат в столбцах "Фактические трудозатраты".
  4. В правой части экрана Вы можете мониторить затраты по периодам. Период можно установить в пункте меню "Вид" в блоке "Масштаб времени". Там же можно устанавливать факт за период по ресурсам в строке "Фактические трудозатраты"
  5. Для мониторинга можно использовать таблицу "Освоенный объем" как для ресурсов так и для задач. Для мониторинга освоенного объема необходим сохраненный базовый план и установлена дата отчета о состоянии.

Планирование затратных ресурсов как материальные в MS Project Pro

Setting actual costs using material type resources in MS Project Pro

Присоединяйтесь к сообществу проектных менеджеров в телеграмм канале "Управление проектами с MS Project" https://t.me/msprojectonline Задать вопросы можно перейдя по ссылке.


Вас могут заинтересовать следующие материалы

Как управлять движением денежных средств с использованием MS Project Pro
06.03.2020
4748

Управление движением денежных средств в MS Project Pro

Методика освоенного объема теория и практика в MS Project Pro
20.07.2024
14247

Метод освоенного объема (базовые принципы)

Как работать с дополнительными показателями метода освоенного объема
27.05.2026
3751

Метод освоенного объема (дополнительные показатели)
