Оценка продолжительности работ

2026-04-11 10:52:37

Oberemok&Co

oberemokii@gmail.com

Видео материала "Оценка продолжительности работ"

Как работать с оценка продолжительности работ на основании трудозатрат

2026-04-11 10:52:37

Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.


Содержание:

  1. Оценка продолжительности работ

Оценка продолжительности работ

В профессиональном управлении проектами оценка времени, необходимого для завершения задачи, редко основывается на простом интуитивном предположении. Для создания реалистичного календарного графика используется системный подход, в основе которого лежит фундаментальное уравнение планирования:

Трудозатраты = Длительность / Объем ресурсов (Назначения)

Этот подход особенно актуален при использовании типа задач с фиксированными трудозатратами. В данном сценарии объем работы (человеко-часы) является константой, а длительность становится производной величиной, зависящей от того, сколько исполнителей и с какой интенсивностью привлечено к выполнению.

Методология расчета: Пример на практике

Рассмотрим механику вычисления длительности работ относительно объемов ресурсов. Предположим, у нас есть задача с заранее определенной нормой трудоемкости.

Исходные данные:

  • Трудоемкость задачи = 48 часов.
  • Рабочий день = 8 часов.

Для выполнения задачи мы планируем привлечь двух специалистов с разной степенью вовлеченности (долей участия):

  1. Ресурс 1: Доля участия = 1.0 (или 100%). Специалист работает полный день.
  2. Ресурс 2: Доля участия = 0.5 (или 50%). Специалист уделяет задаче половину своего рабочего времени.

Алгоритм расчета:

  1. Определение суммарного объема назначений в день. Вычисляем, сколько совокупных человеко-часов будет вырабатываться за один рабочий день: 1 / 8ч + 0.5 / 8ч = 12ч / день
  2. Вычисление длительности. Делим общую трудоемкость на ежедневную производительность группы ресурсов: 48ч / 12ч = 4 дня

Итог: При таком составе команды задача будет выполнена ровно за 4 рабочих дня. Если мы добавим еще одного специалиста (увеличим объем назначений), длительность сократится. Если переведем первого ресурса на 50% занятости — длительность пропорционально вырастет.

Преимущества и возможности подхода

Применение метода фиксированных трудозатрат дает менеджеру проекта ряд стратегических преимуществ:

  • Объективность планирования: Длительность перестает быть «желаемой датой» и становится математически обоснованным результатом. Это позволяет аргументированно защищать сроки перед заказчиком.
  • Управление сроками через ресурсы (Crashing): Метод позволяет четко определить, сколько именно дополнительных ресурсов необходимо привлечь, чтобы сократить сроки реализации проекта до нужной даты.

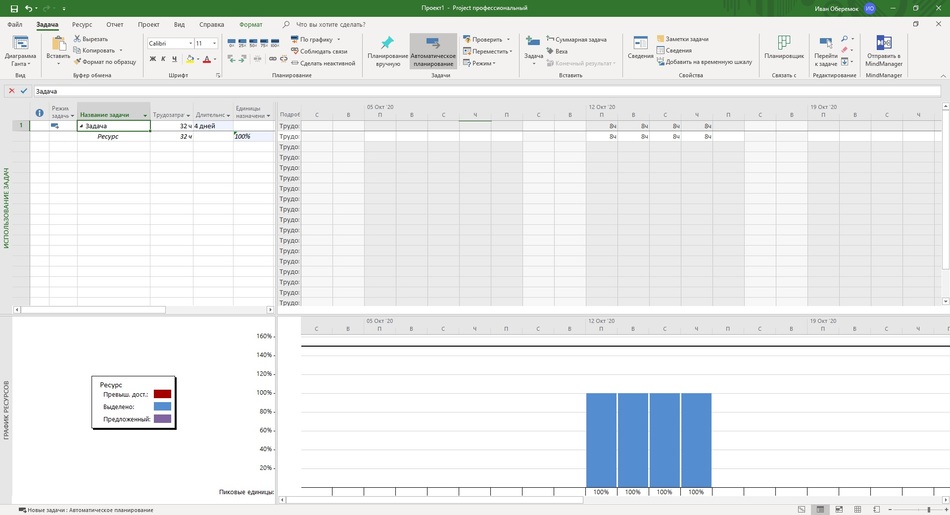

  • Прозрачность загрузки: Как видно на графиках использования ресурсов (см. изображение 97fc66.png), такой подход позволяет визуализировать пиковые нагрузки и избегать переутомления команды.

Оценка продолжительности работ

Критическое условие: Нормирование трудозатрат

Несмотря на математическую стройность, данный метод требует серьезной предварительной подготовки. Главным условием является определение норм трудозатрат для всех типов работ в проекте.

Откуда берутся эти нормы?

  1. Исторические данные: Анализ архивов аналогичных успешно завершенных проектов.
  2. Экспертные оценки: Привлечение ведущих технических специалистов для оценки сложности.
  3. Отраслевые справочники: Использование стандартизированных норм (например, в строительстве или проектировании).

Без точных норм трудозатрат (если 48 часов взяты «с потолка») вся математическая модель теряет смысл, превращаясь в фикцию.

Реализация в программной среде

В современных информационных системах управления проектами, таких как MS Project, данный механизм автоматизирован. При выборе типа задачи «Фиксированные трудозатраты» (Fixed Work):

  • Программа блокирует поле трудозатрат при изменении длительности или назначений.
  • Если вы увеличиваете количество ресурсов на задаче, MS Project автоматически пересчитывает (сокращает) длительность.
  • На графике ресурсов вы можете наглядно увидеть процент загрузки (100% или другие единицы), что помогает выровнять нагрузку и избежать простоев.

Резюме

Оценка продолжительности работ через объем назначений — это переход от интуитивного к научному управлению. Этот метод заставляет команду и менеджера мыслить категориями трудоемкости и производительности.

Однако важно помнить о «законе убывающей отдачи»: удвоение количества ресурсов не всегда сокращает сроки вдвое. Необходимо учитывать время на коммуникации, технологические ограничения и квалификацию персонала. Тем не менее, использование формулы трудозатрат остается самым надежным фундаментом для создания предсказуемых и контролируемых планов-графиков.

Присоединяйтесь к сообществу проектных менеджеров в телеграмм канале "Управление проектами с MS Project" https://t.me/msprojectonline Задать вопросы можно перейдя по ссылке.


Вас могут заинтересовать следующие материалы

Управление базовыми планами и критическим путем плана-графика проекта в MS Project
02.11.2025
14610

Базовые планы проекта в MS Project Pro

Разработка временной шкалы в плане-графике проекта в MS Project
02.11.2025
11022

Временная шкала в MS Project

Настройка представления "Календарь проекта" в плане-графике проекта в MS Project.
02.11.2025
7540

Календарь проекта (организатор) в MS Project


Тесты материала "Оценка продолжительности работ"

Как меняется длительность задачи при добавлении трудового ресурса при тех же трудозатратах?

Увеличивается дата начала
Длительность не меняется
Увеличивается дата окончания
Длительность сокращается
Длительность увиличивается
