Планирование работы подрядчиков в MS Project Pro
Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.
Содержание:
Создание подрядчика в MS Project Pro
Описать работу подрядных организаций проекта мы можем с использованием затраты ресурсов. В начале планирования работы подрядных организаций используются типы подрядных организаций – ресурс что описывает возможный тип подрядной организации. В последствии тип подрядной организации, может быть заменен на конкретную подрядную организацию, принимающую участие в проекте. Для описания реальных подрядных организаций и типы подрядных организаций мы должны:
- Перейти на представление «Лист ресурсов».
- Создать ресурс с типом «Затраты». Для описания типов ресурсов установите галочку «Универсальный».
- В представлении «Использование задач» назначьте подрядчиков на задачи согласно указанному лоту.
- В укажите значение сумм затрат в поле «Затраты» перед соответствующий подрядчиком. Незабываем редактировать фиксированные затраты для задачи сокращая их на сумму затрат подрядчиков.
Назначение подрядчиков в MS Project Pro

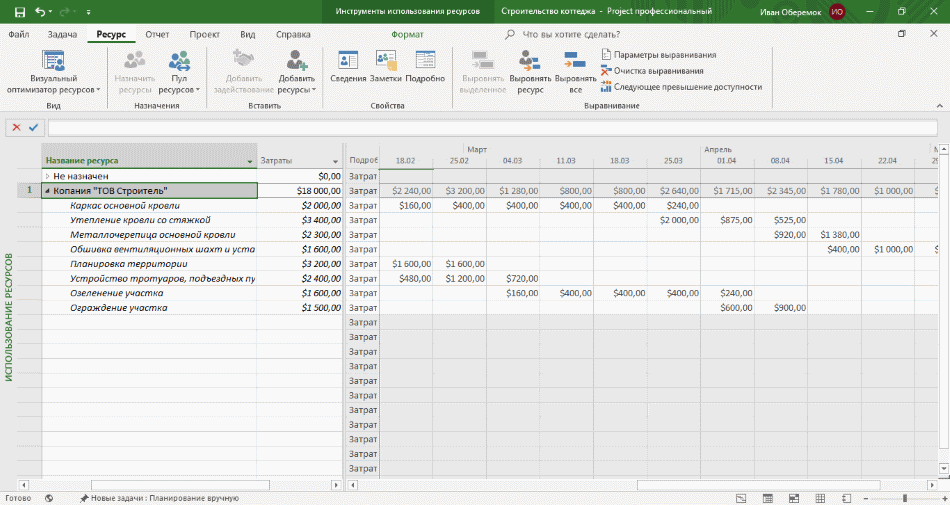

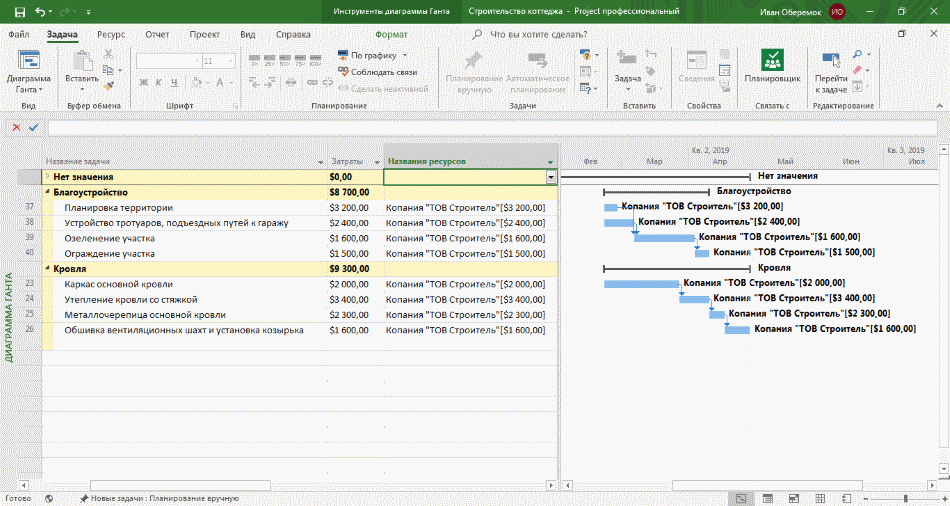

Для более детального планирования подрядчиков используем представление «Использование ресурсов». Для более детального планирования сумм затрат по периодам меняем в меню «Вид» в блоке масштаб калу времени (Наиболее часто используется значения: месяц и неделя).
