Как правильно настроить временную шкалу в MS Project Pro

2023-05-11 11:58:03

Ниже приведенная информация является справочным материалом. Подробнее о данном материале и его практическом применении вы можете узнать, просмотрев видео.


Содержание

  1. Форматирование временной шкалы в MS Project Pro

Форматирование временной шкалы в MS Project Pro

Сверху диаграммы Ганта (и большинства представлений, отображающих информацию во времени) располагается шкала времени, состоящая из  трех уровней: верхний, средний, нижний.

временная шкала в MS Project

Временная шкала определяет временной интервал, по которому выводится информация о Вашем проекте.

  1. Перейдите в представление «Диаграмма Ганта» или «Диаграмма Ганта с отслеживанием».
  2. Перейдите на страницу «Вид» и в линейке инструментов Вы можете редактировать масштаб представления информации. В пункте «Шкала времени» выберите размерность шкалы времени: час, четверть дня, день, недели, декады, месяцы, кварталы, полугодия, год.
  3. Для того что бы разу вывести весь проект нажмите на кнопку «Весь проект».

Шкала времени

  1. Для редактирования масштаба представления информации выберите выпадающее меню «Масштаб». Там вы можете выбрать пункты «Уменьшить» для того что бы отодвинуть, пункт «Увеличить» - что бы приблизить, и пункт «Масштаб…» после чего откроется окно «Масштаб». В данном окне вы можете сразу задать нужный формат представления информации.

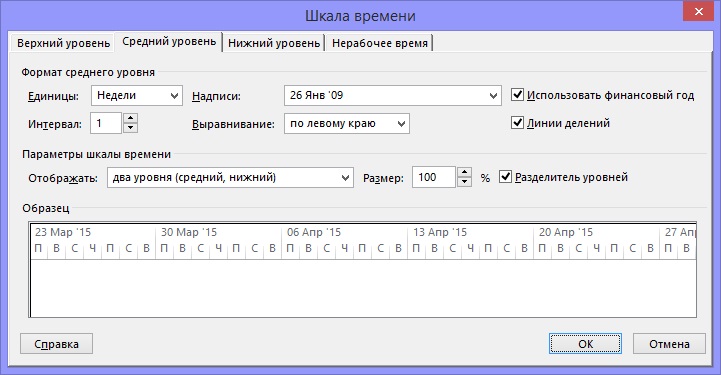

  2. В нижней части выпадающего меню «Шкала времени» Вы можете выбрать пункт «Шкала времени» после чего откроется окно «Шкала времени».
  3. В поле «Отображать» укажите количество уровней, которые необходимо отобразить.
  4. Выбирая соответствующие закладки «Верхний уровень», «Средний уровень», «Нижний уровень», перейдите на свойства отображаемой закладки.
  5. В поле «Единицы» укажите единицы измерения времени, которые Вы хотите использовать для временной шкалы.
  6. В полях «Надписи» укажите способ отображения дат.
  7. В полях «Выравнивание» укажите способ выравнивания значений на шкале.
  8. В полях «Интервал» укажите число интервалов между выводимыми метками дат. Например, если на шкале используется неделя в качестве единицы времени, а в поле «Интервал»  Вы указываете 2, то шкала времени будет разделена на 2-х недельные сегменты.
  9. Чтобы отображать вертикальные линии на границе сегментов шкал переведите переключатель «Линии делений» во включенное положение.
  10. Чтобы отобразить горизонтальную линию между шкалами, переведите переключатель «Разделитель уровней» во включенное положение.
  11. Чтобы растянуть или сжать шкалу времени по горизонтали, введите новое значение в поле «Размер».
  12. Для форматирования данных о нерабочем времени, перейдите на закладку «Нерабочее время». Здесь вы можете отменить вывод выходных дней.
  13. В группе кнопок выбора «Показывать» выберите способ отображения нерабочего времени: «на заднем плане», «на переднем плане», «нет».
  14. В поле «Календарь» выберите календарь, в котором будет отображаться информация о рабочем времени.
  15. В поле «Цвет» задайте цвет, которым будет отображаться нерабочее время.
  16. В поле «Узор» задайте способ заливки областей нерабочего времени.

Шкала времени

Timescale in MS Project Pro

Присоединяйтесь к сообществу проектных менеджеров в телеграмм канале "Управление проектами с MS Project" https://t.me/msprojectonline Задать вопросы можно перейдя по ссылке.


Вас могут заинтересовать следующие материалы

Установка и настройка календарей проектов и календарей системы.
01.11.2025
30807

Календарь проекта в MS Project Pro

Установка и настройка календарей проектов и календарей системы
20.07.2024
3558

Корпоративные календари в MS Project Server

Описание особенностей настройки системы управления проектами MS Project Server
30.04.2026
2770

Дополнительные параметры сервера MS Project Server


Тесты материала "Форматирование временной шкалы в MS Project Pro"

Сколько уровней шкалы времени возможно вывести на диаграмме Ганта?

Одну
Четыре
Сколько угодно
Три
Две

Как убрать отображение нерабочих дней на диаграмме Ганта?

Выбрать пункт контекстного меню "Не отображать нерабочее время"
Двойным кликом на отображении выходных
В окне «Свойства» на закладке «Календарь» установить галочку «не показывать выходные дни»
В окне «Шкала времени» на закладке «Нерабочее время»
В окне «Параметры» на закладке «Календарь» установить галочку «Не показывать выходные дни»

Присоединяйтесь: #studyoberemokii #pmway
